几百亿的大工程没人敢接,如今工程圈流行一句话,施工一年,审计五年,追款十年。
拿到中标通知,并不代表着赚到了钱,很多时候只是拿到了垫资干活的资格。
甚至有人调侃,等熬到公司倒闭了,欠债自然就没人追了。

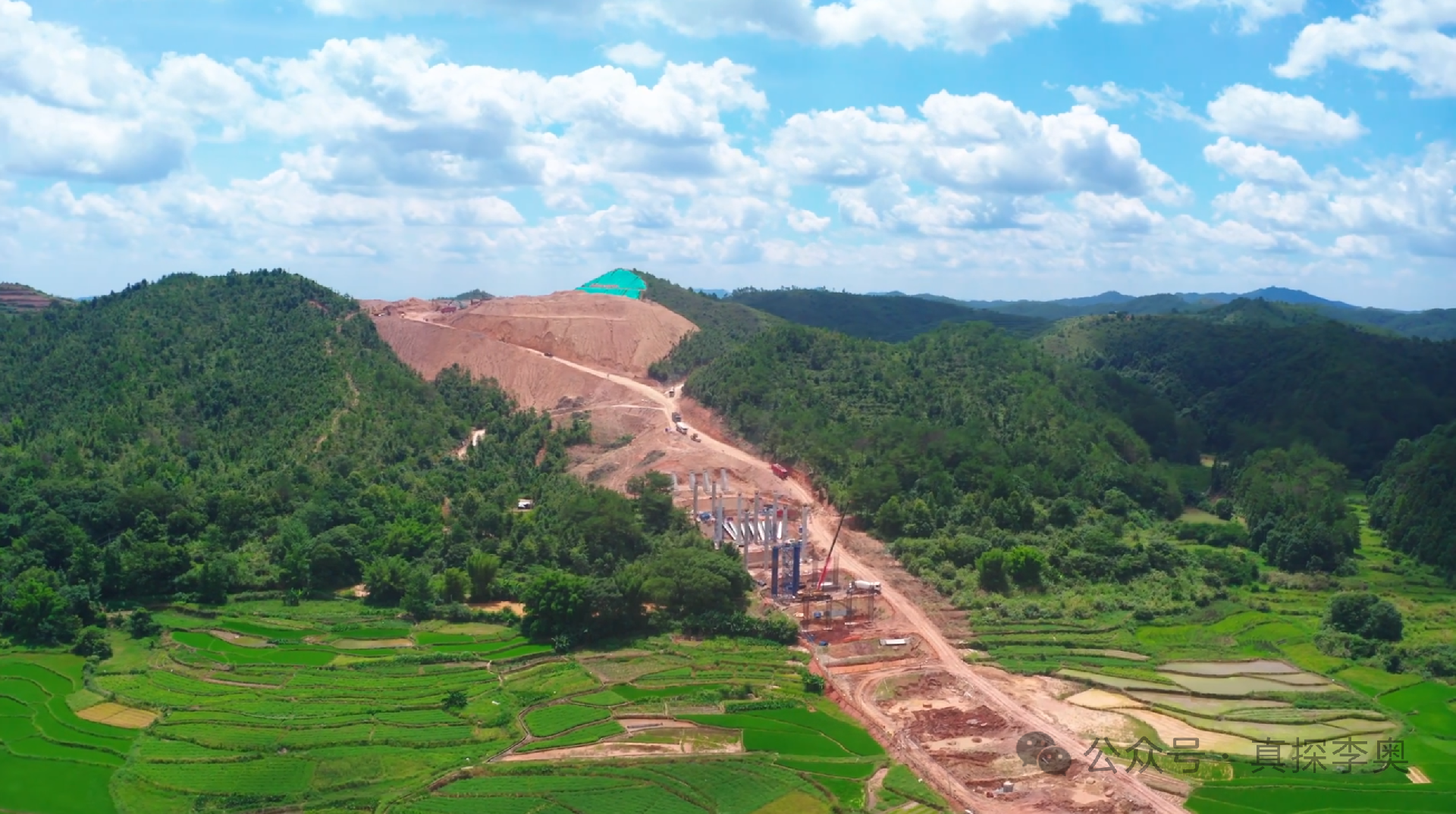

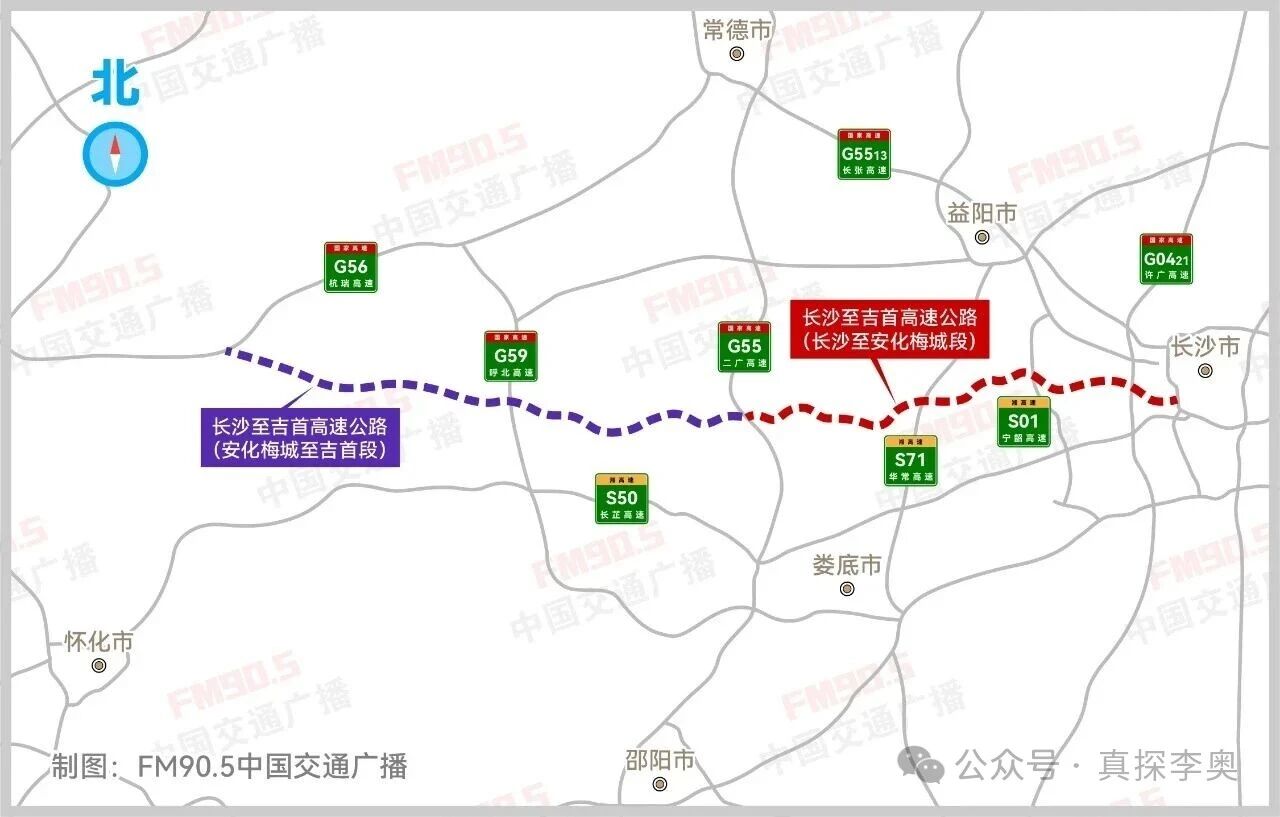

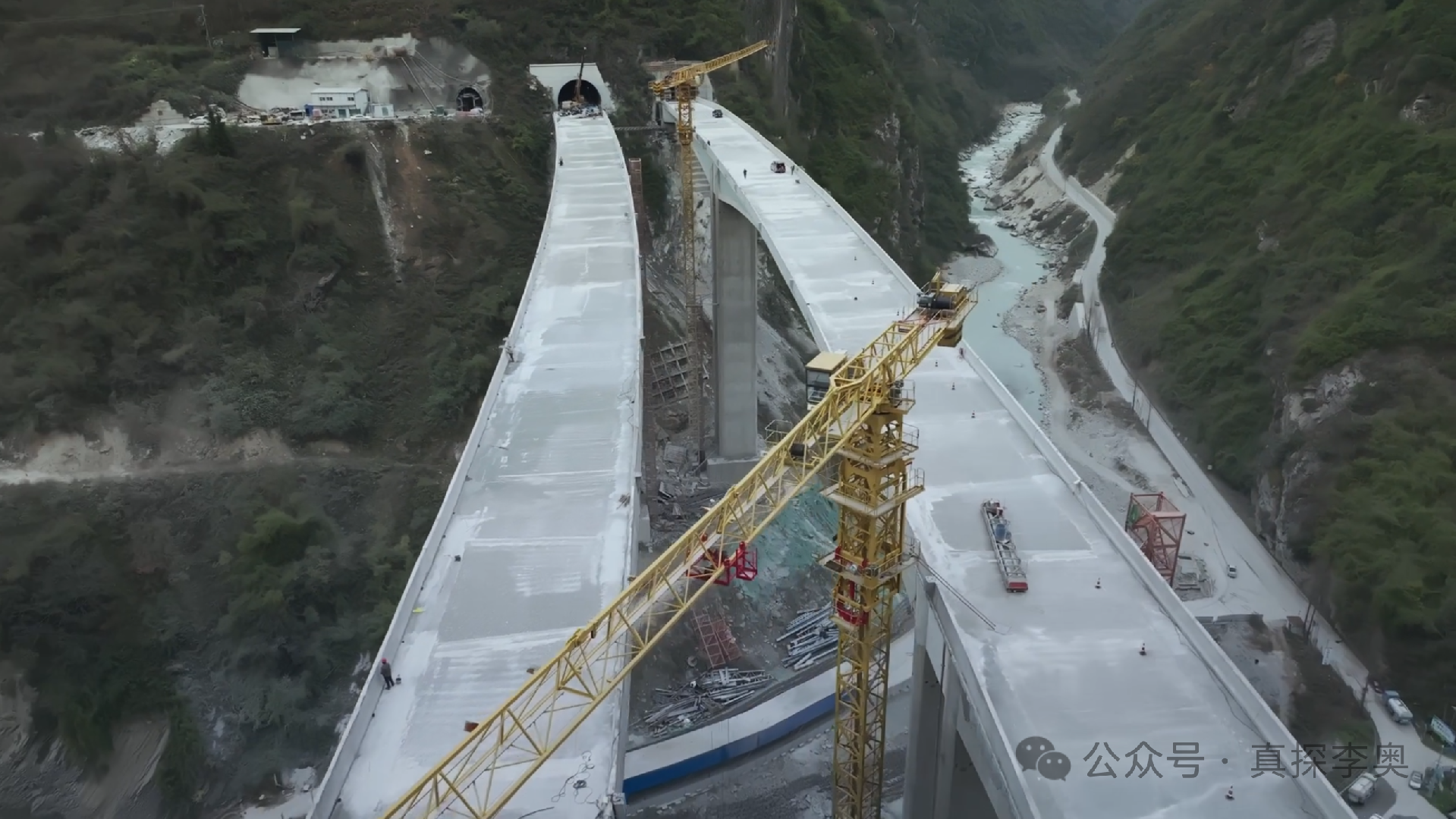

最近的长吉高速安化段招标,全长123公里、总投资256亿的省级重点工程公开招标。历经四次招标,前三次均流标,第四次虽由中铁系联合体中标,但仅举行开工仪式,未实质性动工,最终解约。
然而这并不是孤例,新疆沙雅县一个光伏治沙项目,两次招标,两次被弃。
2025年9月,西格码电气联合体中标后三个月宣布无法履约,项目废标。今年1月重新招标,2月确定航洋电力联合体中标,半年协商后对方同样拒绝签约,书面声明放弃中标权利。就这样,7.5亿的合同,连续两次无人敢接。
类似的戏码在别处重演。内蒙古巴彦淖尔一个6.4亿分布式光伏项目,中建二局联合体中标后拒收通知书、不签合同,今年6月被取消资格并启动保函索赔。
新疆塔城一个光伏项目,中铁二十四局和中交双双弃标。
三个项目,合同总额超过21亿。弃标的都是央企或大型国企。
还有更惊人的, ,仅去年一季度就700多个项目流标,其中超过50%的项目连招三轮也无人敢接。
之所以超百亿的工程项目没有人敢接,原因很简单,现在的央国企项目成了填不满的无底洞,工程款一拖再拖,最后很可能血本无归。
放在10年前,这种项目一出来就是抢破头,找关系,拼价格、抢名额,哪怕垫资也得要先把项目拿下来。
而现在是反过来,流标弃标的一大把,老板破产的破产,跑路的跑路。
如今的建筑企业流传着三不接法则,首付款低于30%的坚决不碰,垫资周期超过半年的果断放弃,需要全额垫资的直接拉黑。
工程圈之所以会变成现在这样,我认为,根本原因在于积弊已久的分包体系。
业主方把项目发包给总包,总包再把具体的施工交给专业分包商,分包商再把劳务部分交给劳务公司,劳务公司组织包工头和农民工来干活。
一位干工程的朋友跟我吐槽,某个市政工程总包4000万中标,介绍人抽点加上自己抽成拿走30%,转手直接给二包,二包拿到剩下的2800万后,转手就以2500万的价格甩给三包,相当于二包什么也没干,就空手套白狼300万。
这套体系本身没什么问题,但问题出在每一层都要从中抽成,而且抽成比例越来越高,链条越来越长,最后农民工到手的钱却越来越少。
在以前房地产风光的时候,建筑商依靠规模和速度还能勉强活下去,整套游戏规则也玩得转。然而从2021年开始,恒大碧桂园等大量民营房企相继暴雷,房地产进入寒冬。
这样一来,大量的工程款变成了死账,多层分包的矛盾集中爆发。
数据显示,全国建筑企业被拖欠的工程款已超过2.3万亿元,平均回款周期长达287天。仅2025年就有1800家建筑企业破产,三年间共有近6000家破产重组。
经过前些年的摧残和过度压榨,下游企业已被掏空,别说垫资一个亿,垫几百万都力不从心。
所以,下游企业不会再像以前那样为了公家的千万项目挤破头,毕竟他们都尝过,接了公家项目,要垫资,要打点。
到了回款环节,领导隐身,债务挑错,半年一年拿不到钱是常态,质量保证金更是成了泼出去的水。
想要拿到回款,比西天取经还难。如果你敢打官司,行业黑名单等着你,只要告一家。这辈子都别想再碰工程行业。
所以,现在工程圈流传一句话,宁接民企十万现款,不接央企千万画饼。
因为民企的项目,规矩清晰,回款爽快,不用耗费心力应付层层关卡,企业能安安心心做业务。
就这个垫资规模有多夸张呢,截止2025年年底,全国规模以上工业企业应收账款已突破27万亿,很多公司的应收账款占收入比重甚至超过50%。这里头还有三角债、连环债。
不过也有好消息,高层已经在想办法整治这个问题。保障中小企业款项支付条例正式实施,明确规定付款周期不得超过60天,逾期要承担违约责任,而且把清理拖欠账款纳入到了绩效考核。与此同时,中建集团相关部门也在严厉打击违规转包围标串标等行为。目的只有一个,那就是要清理掉靠倒手赚差价的中间商。让资金能够真正流到干活人的手里。
最绝的是建立了全国统一的投诉平台,专门受理拖欠中小企业款项投诉,并且保证一个月内书面反馈结果,给地方施压,现在已有超过36万笔投诉。
说到底,分包这套体系之所以走不动了,关键在于层层转包抽成过多、链条拉得过长、风险被无限下推,最终把整个行业的信用基础掏空了。粗放发展的时代已经结束,接下来比拼的是谁能缩短链条提升效率重建信用。什么时候农民工的工资不再被拖欠了,这个行业才算真正恢复健康。
